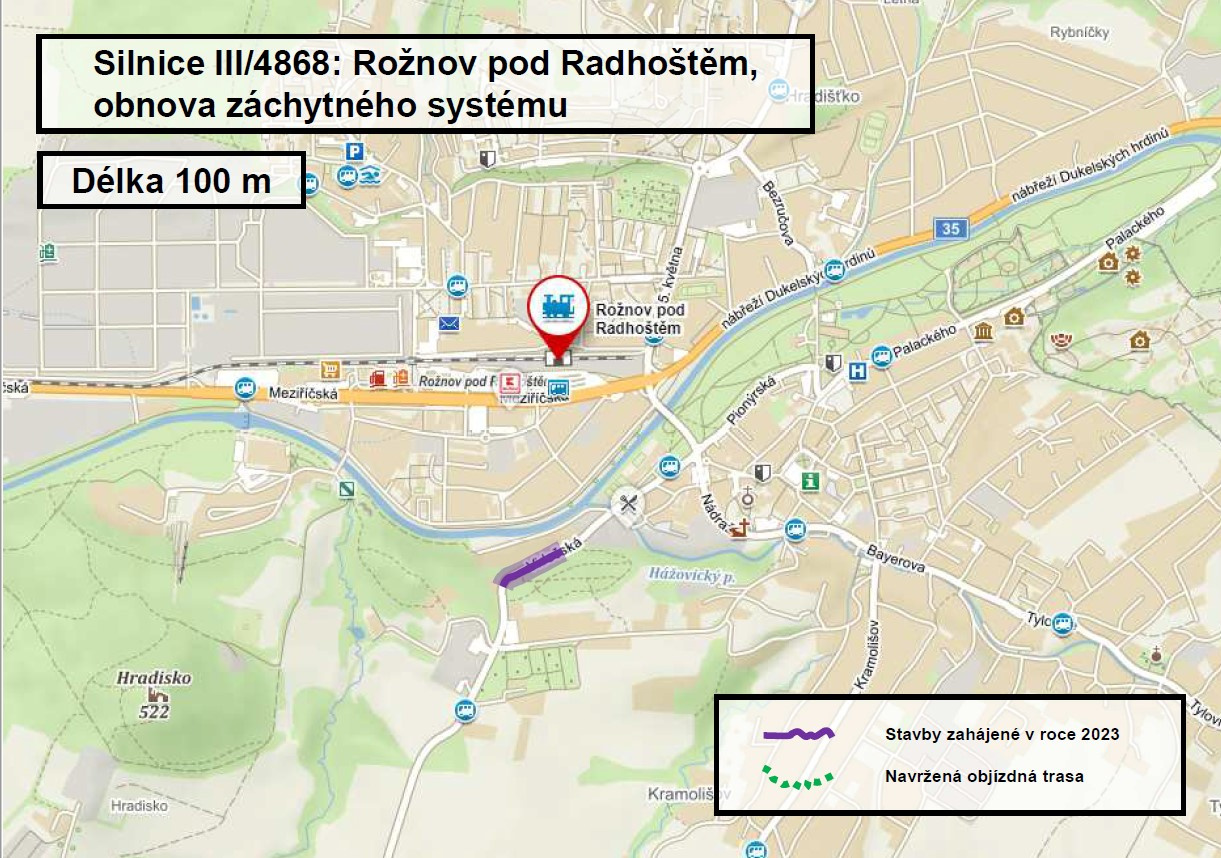

Opěrná zeď stabilizuje silnici z Rožnova do Vidče
Rožnov pod Radhoštěm - Stabilizace silnice, která vede ve svahu mezi Rožnovem pod Radhoštěm a obcí Vidče, je cílem rekonstrukce a výstavby opěrné zdi a záchytného systému v délce asi 100 metrů. Stavební práce budou zahájeny v polovině srpna a potrvají do poloviny prosince letošního roku. Bude při nich platit úplná uzavírka silnice mimo autobusy a vozidla integrovaného záchranného systému.
Popis prací
Jde o obnovu záchytného systému silnice a tím vyvolanou stavební úpravu opěrné zdi a odvodnění, sloužící pro stabilizaci svahu a tělesa komunikace III/4868 mimo zastavěné území města Rožnov pod Radhoštěm – směr Vidče.
Současný záchytný systém je tvořen ocelovým zábradlím s vodorovnou výplní. Opěrná zeď navazuje na ocelobetonové piloty a mikropiloty. U velkoformátových pilot je tato zeď tvořena silničními panely, kladenými svisle. Nově navržené řešení záchytného systému v místě stávajících pilot a opěrné zdi vychází z prostorových možností lokality, z napojení na stávající dopravní infrastrukturu a z umístění s ohledem na stávající ochranná a bezpečnostní pásma technické infrastruktury.
Stavebně upravenou opěrnou konstrukci bude tvořit železobetonová zeď proměnné výšky cca 1,0 – 2,7 metru nad upraveným terénem v délce 77 metrů. Stávající ocelobetonové piloty budou obetonovány. Opěrná stěna bude vyztužena dvojicí kari sítí a prutovou výztuží. Na styku opěrné zdi se zeminou bude provedena ochranná stěrková hydroizolace. Na horní rovině opěrné zdi bude provedeno zábradelní svodidlo s předepsanou protikorozní ochranou. Srážkové vody budou z komunikace odváděny jednostranným sklonem do stávajícího betonového odvodňovacího žlabu na levé straně komunikace. Odvodnění za rubem opěrné zdi bude provedeno drenáží s vyústěním do volného terénu.
Stavební práce budou probíhat ve dvou etapách. V první etapě dojde k frézování a odstranění kompletní konstrukce pravé poloviny vozovky v dotčeném úseku, stavební úpravě opěrné zdi včetně mikropilot, odvodnění za rubem zdi, pokládce nové konstrukce vozovky. Ve druhé etapě dojde k frézování obrusné vrstvy levé poloviny komunikace v délce stavební úpravy, pokládce nové obrusné vrstvy, odstranění provizorního dopravního značení a převedení provozu na celou šířku komunikace. Celková délka úpravy silnice III/4868 je přibližně 100 metrů.
Zhotovitel, cena, termín
Zhotovitelem stavby bude firma COMMODUM, spol. s r. o., z Valašské Bystřice. Smluvní cena za tuto zakázku činí 9,904 milionu korun (včetně DPH). Předpokládá se, že stavební práce a dopravní omezení začnou 15. srpna a potrvají do poloviny prosince 2023.
Uzavírky a dopravní omezení
Investiční akce bude probíhat za úplné uzavírky silnice s výjimkou pro autobusy a vozidla integrovaného záchranného systému. Objízdná trasa bude vedena přes Valašskou Bystřici.
Uzavírky související s touto tiskovou zprávou
Název | Silnice (most) | Zahájení | Plánované ukončení | ||
---|---|---|---|---|---|
mimo IZS, BUS a zásobování RETIGO
Rožnov pod Radhoštěm, Videčská ul. |
III/4868 | 23. 08. 2023 | 06. 10. 2023 | ||
včetně BUS denně v čase od 8 do 14 h
Rožnov pod Radhoštěm, Videčská ul. |
III/4868 | 07. 10. 2023 | 20. 11. 2023 | ||
Rožnov pod Radhoštěm, Videčská ul. |
III/4868 | 21. 11. 2023 | 22. 11. 2023 |
